無電地區電力建設工程進入倒計時
3月24日,距離6月30日最后期限還有99天,國網四川省電力公司負責無電地區建設的工作人員又在提醒自己倒計時的期限,。在日前結束的全國兩會上,全國政協委員,、四川省電力公司總經理王抒祥立下“軍令狀”,,力爭讓最后20多萬無電人口都能用上電。這20多萬無電人口有18萬在四川,,約2萬在西藏,。
2014年11月,國家電網公司等40多家參建單位,、2萬余名建設者,,戰勝平均海拔4000米的高原缺氧等艱難險阻,提前半年建成川藏電力聯網工程并投入使用,,創造了世界高海拔地區電網建設“零死亡,、零傷殘、零缺陷”的新紀錄,,徹底解決了西藏東部和四川甘孜南部嚴重缺電及無電地區通電問題,,共惠及70萬人口。

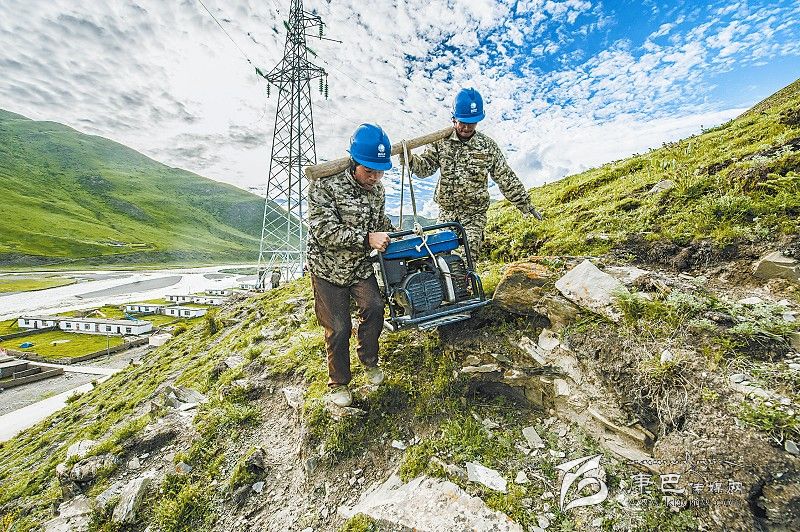

這并不容易,。在藏區,,解決一戶用電的花費,是內地的百倍,。首先是物資運輸非常困難,,全國各地的物資運到成都,,再用火車運到大理,、麗江,再用汽車運到318國道,。電線桿不能走318國道,,只能偏離318國道用拖拉機運,拖拉機也開不了的地方就用牦牛拉上去,。全程1500公里線路上,,共建了1100條索道,平均長度1公里,,直上直下,。
再大的困難都要上。從2012年3月至今,,繼“新甘石”聯網工程之后,,國家電網公司和國網四川省電力公司持續推進藏區電網建設,投資215億元啟動四川藏區最大規模電網建設——甘孜州“電力天路”工程及無電地區建設工程項目,。目前,,該工程進度已超過60%,從根本上解決了鄉城,、稻城,、巴塘,、得榮、丹巴,、新龍,、白玉、色達等8個縣域電網“孤網”問題,,實現甘孜州所有縣域電網與國家電網主網相連,。
甘孜電網的變化是四川電網變化的一個縮影。從2009年到今年底,,四川電網發展規模擴大一倍,。今后幾年,電網建設的投資力度還將不斷加大,,每年投入200億—300億元,,三到五年又能再建一個四川電網。甘孜電網的升級,,將使四川電網結構更趨合理,,“西電東送”能力也將進一步增強。未來,,四川電網更將成為連接西部和東部地區的現代能源配送樞紐,。
2015年,國家電網公司在四川省電網投資將達254億元,。目前,,四川省2015年無電地區電力建設工程已全面開工,據預計,,工程將在6月30日前全面完工,。甘孜州“電力天路”工程也將在今年全面完工。(記者 李欣憶)
